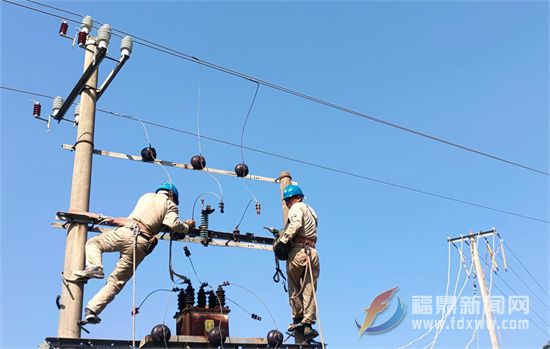

福鼎新聞網訊(周婷婷)9月29日,10千伏白沿線#150至#186桿線路完成升級改造工作,這標志著分7次施工的高發故障線路10千伏白沿線整治工作已全部完工。這是市供電公司全力推進高發故障線路整治項目的一個縮影。
故障頻發 四到一線 制定可靠整治方案
近年來,我市經濟跨越發展,對電網供電能力和可靠性提出更高要求,但我市三面環山,山多樹茂、自然災害頻繁,易造成故障高發。為進一步保障配網線路安全穩定運行,今年以來,市供電公司全方位排查出轄區內存在的18條高發故障線路,深入分析每起故障的原因,追溯停電問題的根本,從主干線到分支線,從電網設備到用戶設備,全覆蓋無死角針對性地編制綜合檢修方案,并依托運維措施整治和項目改造整治兩個有力抓手,制定倒排計劃,細化工作計劃,落實整改資金、項目、責任人和完成時間,確保“藥到病除”。
少停電、快復電、穩用電,這是客戶的心聲。為保障整治工作取得實效,該公司領導及部分中層干部掛點督辦10千伏白沿線、翠秀線、大山下線等13條高發故障線路的整治工作,勇挑重擔落實推進工作在一線、破解難題在一線、化解矛盾在一線、落實服務在一線等“四到一線”工作機制,以目標和問題為導向,多次實地走訪調研故障線路,組織編制綜合檢修整治方案,定期召開整改推進會,集思廣益解決困難和問題,將每項工作內容具體細化,千方百計推進整治工作剛性執行。
先行試點 明確分工 由繁入簡整改有實效
10千伏白沿線于2015年12月投運,線路總長38.95公里,其中主干線15.68公里,分支線23.27公里,桿塔501基。1-9月累計發生故障14次,屬高故障線路,已嚴重影響配網穩定和居民可靠用電。
欲治病,先把脈。10千伏白沿線跨線長、線路走廊極其復雜,無法通過單一的人工巡視方式進行。市供電公司整治高發故障線路整治小組一方面集中專業技術骨干、無人機巡視人員,另一方面向國網寧德供電公司運檢部機巡技術人員尋求幫助,增強巡視力量。兩組人員通過以無人機巡檢、帶電檢測為切入點,開展五天全線巡視,通過現場多次實際勘查,對每一條支線的運行情況、線路廊道、避雷器、自動化覆蓋率、設備的新舊程度等各項內容進行排查,梳理線路運行存在的缺陷、隱患,共發現缺陷85處。
由于白沿線跨線長,工作量大,無法在一天之內完成改造。為減少停電對居民的影響,該公司集中施工力量,將整治工作按照桿號段劃分為7次進行。在每次施工前,施工小組負責人提前踩點,熟悉工作現場,保證工作開展安全、順利、精確。
在作業當天,施工人員分為4個小組,每個小組按照分工開展工作,做到忙而不亂。在廊道清理工作中,網格化人員加強與當地政府聯系,做好對村民宣傳溝通工作,打通供電線路綠色通道。
目前,難度最大的10千伏白沿線路改造項目已完工,該條線路故障得到有效管控。下階段,該公司將通過白沿線試點改造工作,及時開展專項整治“回頭看”,總結提煉整治經驗,改進相關舉措,并對已編制的10千伏翠秀線、大山下線、六羅崗線、青坑線等12條高發故障線路,每月組織開展2-3條的線路整治工作,構筑長效的工作機制,確保高發故障線路整治工作取得長久成效,真正做到“客戶滿意 黨和政府滿意”。
