福鼎新聞網訊(張海洲)8月22日,記者從我市相關部門獲悉,龍安熱電廠項目進展順利。1號鍋爐預計將于今年11月18日實現對外供熱,項目建成后將加速合成革產業生產基地的建設發展和轉型升級。

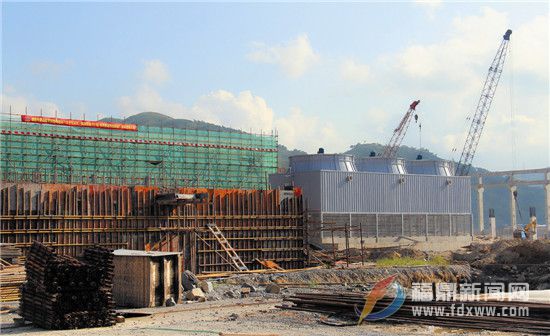

截止目前,1號鍋爐已完成供貨;2號鍋爐完成98%供貨任務,低溫省煤器、主變、靜電除塵、除氧器、高壓加熱器、給水泵、風機、給煤機、化水制水設備及酸堿罐、干灰庫、脫硫吸收塔筒壁、GIS及避雷器、入廠煤采樣裝置、入爐煤采樣裝置、潤滑油凈化裝置及高位油箱、燃油系統設備、空壓機、消防水泵、高壓變頻器、行車、冷卻塔等設備均已到貨,鍋爐本體保溫材料、陰極保護材料、10KV動力電纜、雨污水管已到貨,滿足現場安裝需求。管架土建施工已基本完成,熱網管道已安裝5.3km,完成工程量88%;已完成全部33家企業中的28家企業計量小室主體結構施工。
