日前,記者獲悉,龍安熱電聯產項目已實現安全施工190天,當前,土建施工和鍋爐安裝工作逐步進入高峰期。按照當前的施工進度,預計6月底主廠房封頂。四輔設備招標工作已完成,截止目前,共簽訂合同總額46217.95萬元。

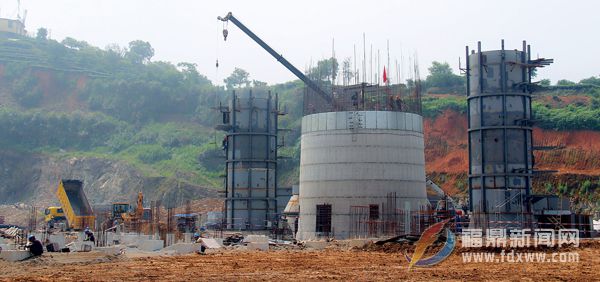

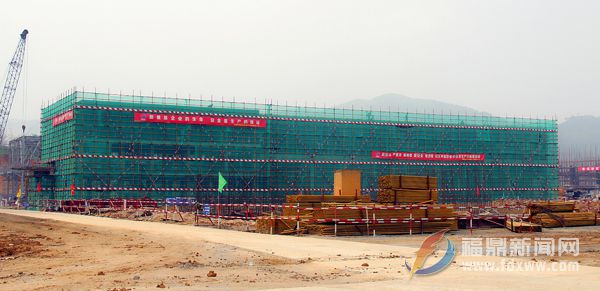

據介紹,目前,熱電聯產項目1號鍋爐受熱面安裝完成,水壓試驗一次成功,已開始筑爐前的準備工作;2號鍋爐大板梁、空預器、下部省煤器等吊裝工作開展順利,水冷壁上部已吊裝到位;主廠房完成12.80米層樓板澆筑,化水間已完成罐體安裝就位,化驗樓和綜合辦公樓封頂,干煤棚完成9.3米段柱子的澆筑;1號、2號脫硫吸收塔正開展塔筒吊裝;管網工程建設也穩步推進,高壓旋噴樁施工已全部完成,承臺及結構柱施工已完成60%,首批4處計量小室正在施工,經六路、經八路、緯六路、緯七路已開展管道安裝。
